일반토공 · 기초이론과 현장 품질관리
성토 품질은 롤러의 다짐 횟수만으로 결정되지 않습니다. 같은 흙과 장비라도 함수비에 따라 다짐 효과가 달라지므로, 적절한 함수비와 목표 건조밀도를 함께 관리해야 합니다.
그림과 계산의 OMC 12%, MDD 1.90 g/cm³ 및 다짐도 95.0%는 이해를 위한 가상 예시입니다. 실제 시험성적서나 현장 합격기준이 아닙니다. 적용 다짐방법, 목표 다짐도, 허용 함수비, 층 두께와 시험빈도는 해당 공사의 설계도서·적용 시방서·승인된 품질관리계획에서 확인해야 합니다.
1. 흙의 다짐이란?
다짐(Compaction)은 기계적 에너지를 가하여 흙 입자를 재배열하고 공극 속 공기를 줄여 건조밀도를 높이는 작업입니다. 일반적으로 지지력과 안정성 확보, 압축성과 침하 감소를 목적으로 합니다. 투수성의 변화는 흙의 종류와 다짐 상태에 따라 달라집니다. 지속하중 아래 간극수가 배출되며 시간에 따라 체적이 감소하는 압밀과는 구별해야 합니다.
2. OMC와 MDD는 한 쌍으로 기억하기
최적함수비(OMC)는 정해진 실내 다짐 조건에서 건조밀도가 최대가 되는 함수비이며, 그때의 건조밀도가 최대건조밀도(MDD)입니다. 함수비는 물의 질량을 건조토 질량으로 나눈 값입니다. OMC는 모든 흙에 통용되는 고정값이 아닙니다.

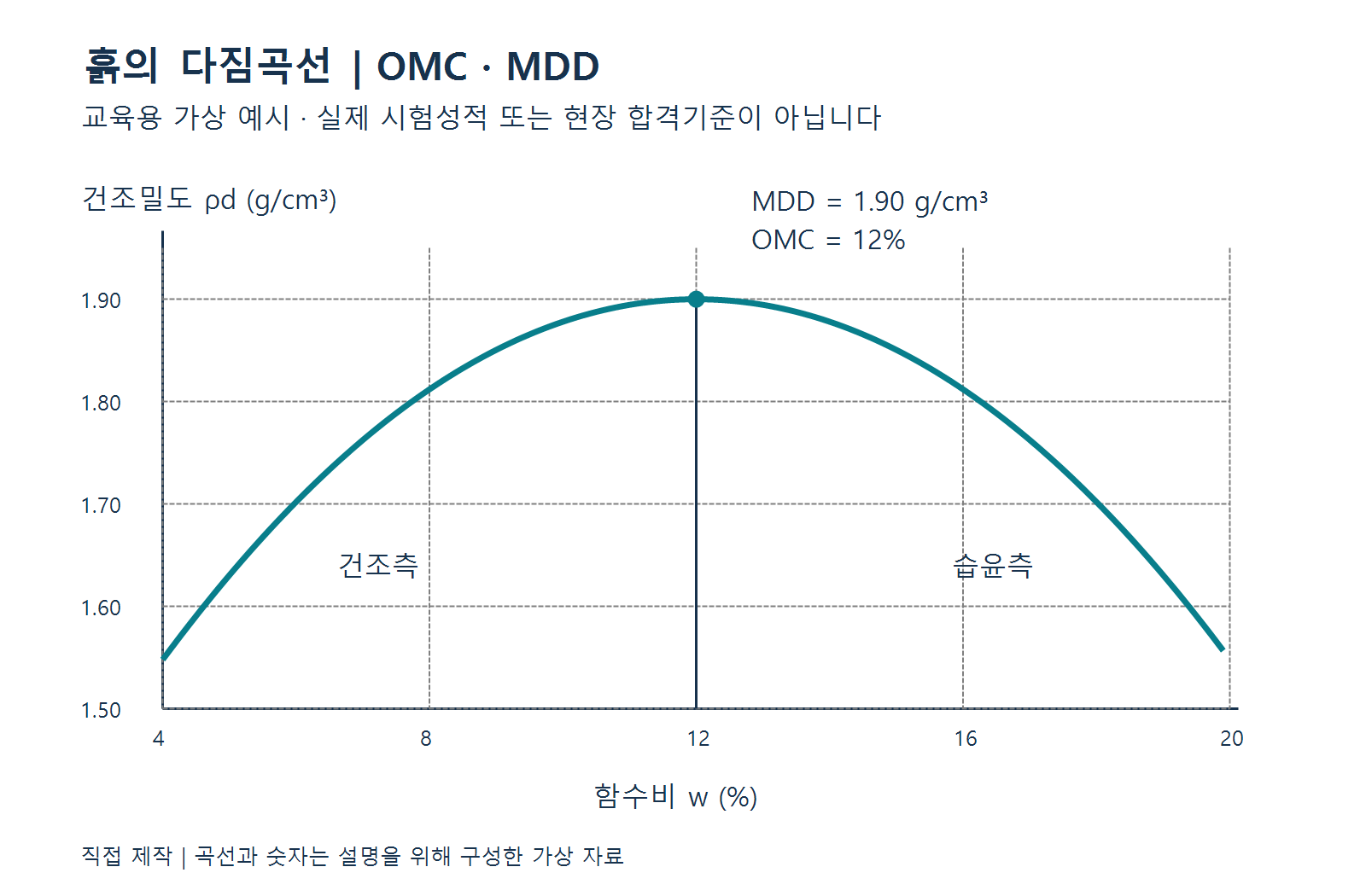

흙이 너무 건조하면 입자 재배열이 어렵고, 적정한 물은 재배열을 돕습니다. 습윤측에서는 물이 차지하는 부피와 간극수의 영향 등으로 같은 다짐 조건에서 건조밀도가 낮아질 수 있습니다. 아래 그림은 일반적인 단봉형 관계를 단순화한 것으로 모든 토질의 곡선 형태를 대표하지 않습니다.

| 상태 | 관찰과 대응 |
|---|---|
| 건조측 | 살수 후 충분히 혼합하고 함수비를 다시 확인합니다. |
| 목표 함수비 부근 | 시험시공으로 정한 층 두께·장비·속도·횟수를 관리합니다. |
| 습윤측 | 배수·폭기·건조 또는 승인된 재료 교체 등을 검토합니다. 횟수 증가만으로 해결하지 않습니다. |
같은 흙이라도 다짐에너지가 달라지면 MDD와 OMC가 달라질 수 있습니다. 일반적으로 에너지가 커지면 MDD가 증가하고 OMC가 낮아지는 경향이 있지만, 실제 값은 시험으로 정합니다. 서로 다른 시험방법의 MDD를 임의로 바꾸어 적용하면 안 됩니다.
3. 다짐도 계산: 습윤밀도를 바로 넣지 않기
건조밀도 ρd = 습윤밀도 ρ ÷ (1 + w)
다짐도 Rc(%) = 현장 건조밀도 ÷ 실내 최대건조밀도 × 100
w는 소수로 입력합니다. 함수비 12%라면 w = 0.12입니다.
가상 계산에서 현장 습윤밀도 2.0216 g/cm³, 함수비 12.0%, 대응하는 실내 MDD 1.90 g/cm³라면 다음과 같습니다.
- 현장 건조밀도 = 2.0216 ÷ 1.12 = 1.805 g/cm³
- 다짐도 = 1.805 ÷ 1.90 × 100 = 95.0%
95.0%라는 계산 결과만으로 합격이라고 말할 수 없습니다. 해당 부위의 목표 다짐도와 허용 함수비 등 모든 적용 조건을 대조해야 합니다. 다짐도 95%는 흙 입자가 공간의 95%를 채웠다는 뜻이나 포화도·상대밀도 95%라는 뜻도 아닙니다. 밀도(g/cm³)와 단위중량(kN/m³)을 한 식에서 섞어 쓰지 마세요.
4. 실내시험과 현장밀도시험의 연결
KS F 2312는 실내 다짐시험을 통해 건조밀도–함수비 관계, MDD와 OMC를 구하는 시험입니다. KS F 2311은 원위치 흙의 밀도를 모래 치환법으로 구하는 시험입니다. 표준의 명칭과 공개 적용범위를 확인했으며, 세부 시험 절차·장비·보정조건은 적용판 원문과 시험기관의 승인된 절차를 따라야 합니다.
모래 치환법은 보정된 모래를 이용해 시험구멍의 부피를 구하고, 채취한 흙의 질량과 함수비로 건조밀도를 산정하는 방식입니다. 시험구멍 형상, 모래의 보정 상태, 시료 손실, 함수비 시료의 대표성 등이 결과에 영향을 줍니다. 큰 입자가 많은 재료나 구멍 유지가 어려운 조건에서는 적용성 및 필요한 보정·대체시험의 승인 여부를 먼저 확인합니다.
현장 재료와 실내시험 재료가 같은지 확인하는 것이 핵심입니다. 토취장이나 토질·입도·배합이 바뀌면 기존 MDD를 계속 적용할 수 있는지 검토하고 필요한 재시험을 실시합니다.

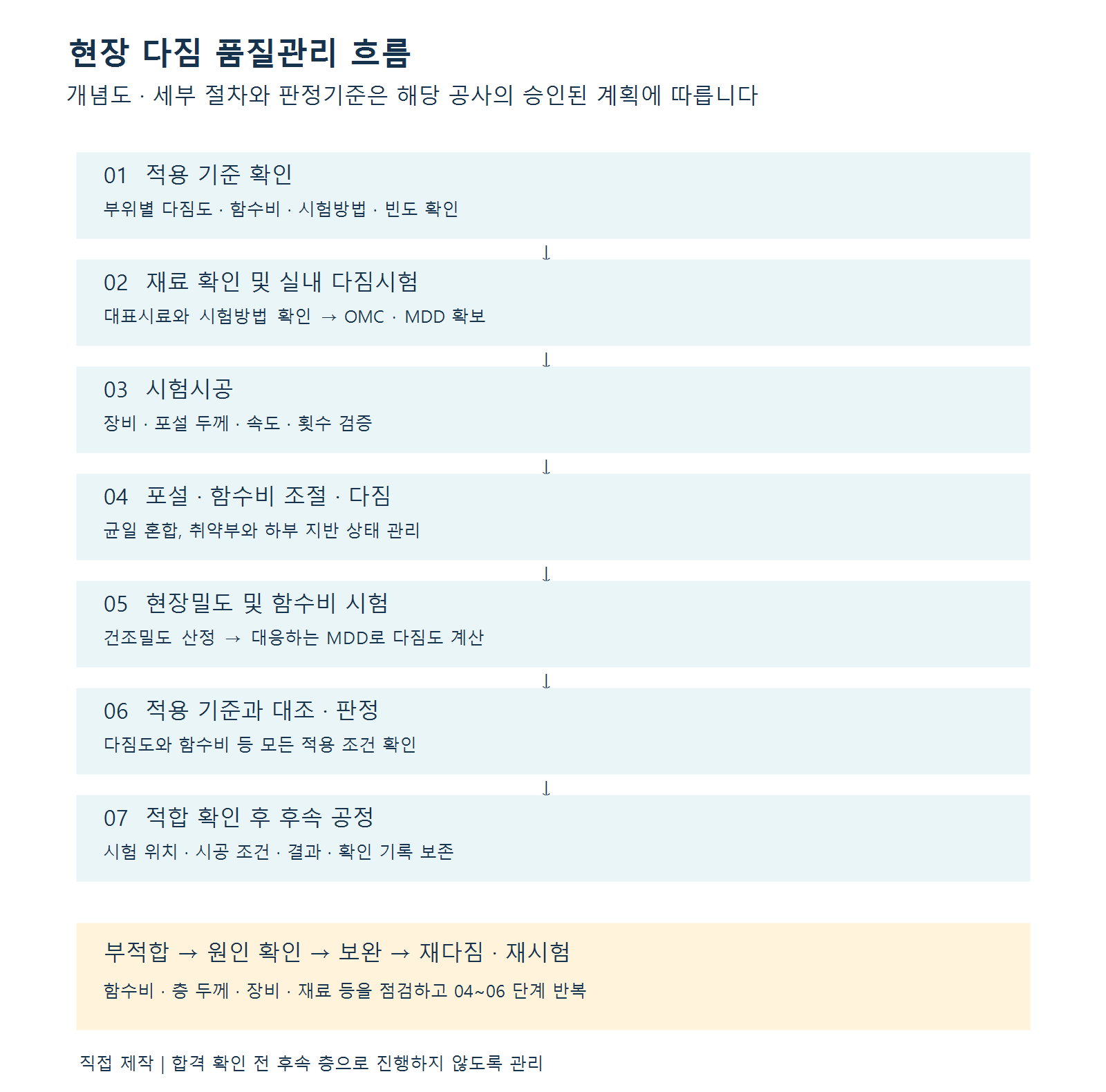

5. 현장 다짐 품질관리 흐름

그림 2. 직접 제작한 현장 품질관리 개념도. 세부 절차와 승인 주체는 공사별 계획에 따릅니다.
- 기준 확인: 부위별 목표 다짐도, 허용 함수비, 시험방법·빈도와 층 두께를 정리합니다.
- 재료 확인·실내시험: 대표시료와 적용 다짐방법을 확인하고 OMC·MDD를 확보합니다.
- 시험시공: 장비 종류, 속도, 진동 조건, 포설 두께와 횟수를 실제 재료에 맞게 검증합니다.
- 포설·함수비 조절·다짐: 균일하게 혼합하고 가장자리·구조물 인접부 등 취약 구간도 관리합니다.
- 현장시험·판정: 건조밀도와 함수비를 함께 확인하고 승인된 기준과 비교합니다.
- 부적합 조치: 원인을 확인해 함수비·층 두께·장비 등을 조정하고 재다짐·재시험합니다. 적합 확인 후 후속 공정으로 진행합니다.
6. 품질관리 기록에 남길 항목
| 구분 | 확인·기록 사항 |
|---|---|
| 기준과 재료 | 공종·부위, 시방서 조항, 시험방법, 재료 출처, 실내시험 성적서 번호 |
| 시공 조건 | 위치·층 번호·시공일, 날씨, 포설 두께, 장비·속도·다짐 횟수 |
| 시험 결과 | 시험 위치, 습윤밀도, 함수비, 건조밀도, 적용 MDD, 다짐도, 판정 |
| 조치와 추적 | 부적합 원인, 보완 내용, 재시험 결과, 확인·승인 기록 |
7. 자주 묻는 질문
OMC를 정확히 맞추면 무조건 합격인가요?
아닙니다. 함수비가 적절해도 층이 너무 두껍거나 장비·다짐에너지가 부족하면 목표 건조밀도를 얻지 못할 수 있습니다. 함수비 허용범위도 현장 기준으로 확인합니다.
다짐도를 높이려면 계속 롤러를 운행하면 되나요?
횟수만 늘리기 전에 함수비, 층 두께, 재료와 하부 지반 상태를 점검해야 합니다. 과도한 다짐은 재료 파쇄나 과습토 교란 등 문제를 일으킬 수 있으므로 시험시공과 시험 결과에 근거해 조정합니다.
시험 횟수나 층 두께는 얼마로 하면 되나요?
모든 공사에 적용되는 하나의 숫자는 없습니다. 적용 시방서와 품질시험계획의 부위별 조건을 따르며, 이 글에서는 보편 기준으로 오인될 수 있는 횟수·두께·시험빈도 수치를 제시하지 않습니다.
핵심 정리
실내시험으로 비교 기준을 정하고, 현장에서는 함수비와 건조밀도를 함께 확인합니다. OMC·MDD는 재료와 다짐방법에 종속되는 시험 결과이며, 최종 판정은 해당 공사의 적용 기준에 따라 내립니다.
자료 기준과 참고문헌
공개 자료 확인일: 2026년 10월 30일. 아래 링크는 표준의 명칭·적용범위와 개념 확인용입니다. 국내 표준 전문의 모든 세부 절차 및 개별 공사의 합격기준을 검증했다는 의미는 아닙니다. 그림은 외부 사진·도표를 전재하지 않고 새로 제작했습니다.
- e나라 표준인증: KS F 2312 흙의 실내 다짐 시험방법
- e나라 표준인증: KS F 2311 모래 치환법에 의한 흙의 밀도 시험 방법
- FHWA, Geotechnical Aspects of Pavements, Chapter 5 — 다짐의 개념과 함수비·건조밀도 관계 참고. 미국 자료의 기준값을 국내 현장 기준으로 적용하지 않습니다.
